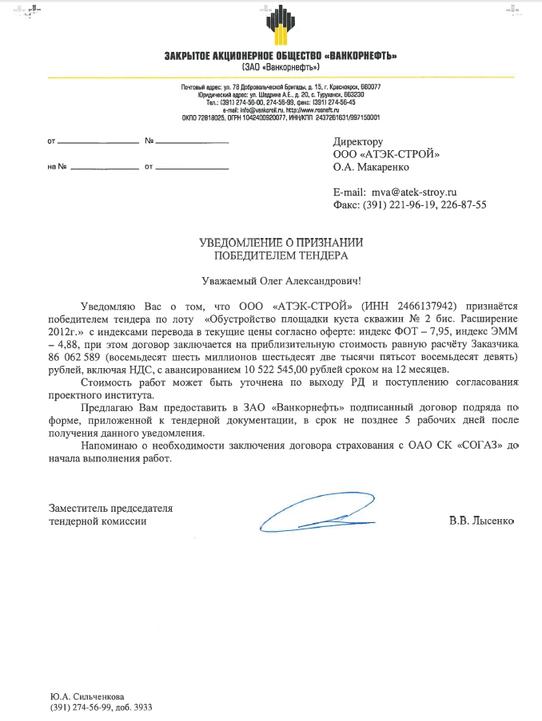

Плановые сроки выполнения работ: Апрель 2013 г. – июнь 2014 г.
Состав сооружений и объем выполняемых работ:
Установка свай, испытание свай, монтаж ростверков и металлоконструкций эстакад, монтаж электрического, технологического оборудования и трубопроводов, контроль сварочных стыков и испытание трубопроводов, выполнение АКЗ трубопроводов и металлоконструкций, устройство электрообогрева трубопроводов и теплоизоляции, обвязка устьев добывающих скважин, электромонтажные и пусконаладочные работы.
Количество скважин – 8 шт., свайные работы – 277,5 шт., монтаж м/к – 108,53 тн., демонтаж м/к – 16,31 тн., АКЗ м/к – 5950,95 м2, кабель – 6,43 км., электрообогрев – 1,82 км., монтаж трубопроводов – 871,50 м., демонтаж трубопроводов – 244,50 м., бетонные блоки – 12 шт., тротуары плитные – 785,25 м2, монтаж нефтяных укрытий – 8 шт., теплоизоляция – 788,40 м2.
